9月8日清晨6時15分,紅沿河核電站6號機組完成穹頂吊裝,這標志著紅沿河二期工程全面進入設備安裝高峰階段。一次成功:六號機組穹頂吊裝6號機組反應堆穹頂及內部管道重139.225噸,連同吊鉤、索具、修正爬梯等總重達160.375噸

2017-09-08 12:28:09 · 北極星電力網 閱讀:694
9月8日清晨6時15分,紅沿河核電站6號機組完成穹頂吊裝,這標志著紅沿河二期工程全面進入設備安裝高峰階段。一次成功:六號機組穹頂吊裝6號機組反應堆穹頂及內部管道重139.225噸,連同吊鉤、索具、修正爬梯等總重達160.375噸

9月8日清晨6時15分,紅沿河核電站6號機組完成穹頂吊裝,這標志著紅沿河二期工程全面進入設備安裝高峰階段。

一次成功:六號機組穹頂吊裝

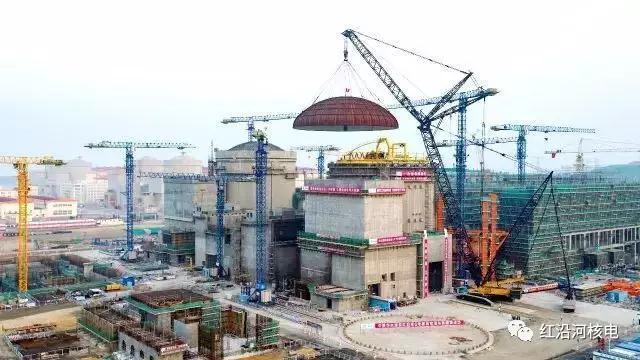

6號機組反應堆穹頂及內部管道重139.225噸,連同吊鉤、索具、修正爬梯等總重達160.375噸。本次吊裝充分借鑒了5號機組穹頂吊裝經驗,對吊機、穹頂拼裝場地、反應堆廠房三者位置進行科學計算,確保吊機在吊裝過程中不需移動、變幅,優化了吊機工作流程。

5點16分,吊裝工作正式開始。6點15分,穹頂穩妥地落座到反應堆廠房頂部,吊裝一次成功。經測算,整個穹頂周長誤差2毫米,保持了較高的精度水平。

肩負使命:老工業基地的新希望

紅沿河核電站是東北地區第一座核電站,總投資800多億元,共建設6臺核電機組。

6臺機組全部投產后,對于保障東北老工業基地電力需求,優化遼寧和東北電網結構,促進東北老工業基地振興和綠色發展有著積極意義和深遠影響。

加冕禮成:全面建成指日可待

紅沿河核電1號機組于2007年8月18日正式開工建設。2016年,一期工程4臺機組全面建成。二期工程兩臺機組已于2015年開工建設,目前工程進展良好。

紅沿河5、6號機組,正以穩健的步伐,朝著最后的勝利邁進。我們期待,在未來,東北沃土的萬家燈火,因紅沿河而更加耀眼。

原標題:【加冕禮】紅沿河6號機穹頂吊裝圓滿成功
